OPH de Metz Métropole · Affaire Y-26

10 logements seniors

33 rue des Martyrs de la Résistance, Montigny-lès-Metz (57)
Lot 10
Carrelage · Faïence
Lot 11
Revêtements de sols souples
Enzo Salwey BTS MEC · Session juin 2026
DCE 2010 Ind. B, 22/02/2022
Architecte : Imhotep Architecture SAS
Fil de la présentation

Du contexte au prix de vente

Sommaire
  • 1 · Le projet : opération, acteurs, RT 2012, contraintes de site
  • 2 · L'entreprise : SARL CarrelEst et Sols Souples Lorraine, équipe affectée
  • 3 · La chaîne de coûts : DS, FC, FG, PV et le coefficient K
  • 4 · Les frais de chantier : ce qui s'impute, ce qui reste en structure
  • 5 · Les sous-détails de prix : 3 ouvrages représentatifs
  • 6 · La DPGF chiffrée : 14 postes, le prix de vente du chantier
  • 7 · L'organisation et la prévention : mise en œuvre, sécurité chiffrée
  • 8 · Le planning : 12 semaines, 4 phases, jalons MOE
Fil conducteur Une même logique traverse tout le dossier : partir du déboursé sec réel (heures × taux 2026 + matériaux sourcés), y ajouter les frais du chantier et de l'entreprise, pour aboutir à un prix de vente justifié au centime près.
1 · Le projet

Une opération de logement social senior

Contexte
  • 10 logements collectifs pour seniors, immeuble R+5 avec sous-sol, conçu pour l'accessibilité PMR
  • Parcelle de 369 m² (section 10, parcelle 39) édifiée entre deux mitoyens en cœur de tissu urbain
  • 522 m² de surface de plancher, permis PC 057 480 21 Y 0033, autorisé le 21/09/2021
  • Logistique contrainte au seul front de rue : livraisons à H, pas de stockage périphérique
  • Le dossier traite les deux lots de finition : carrelage-faïence (10) et sols souples (11)
Vue cadastrale satellite

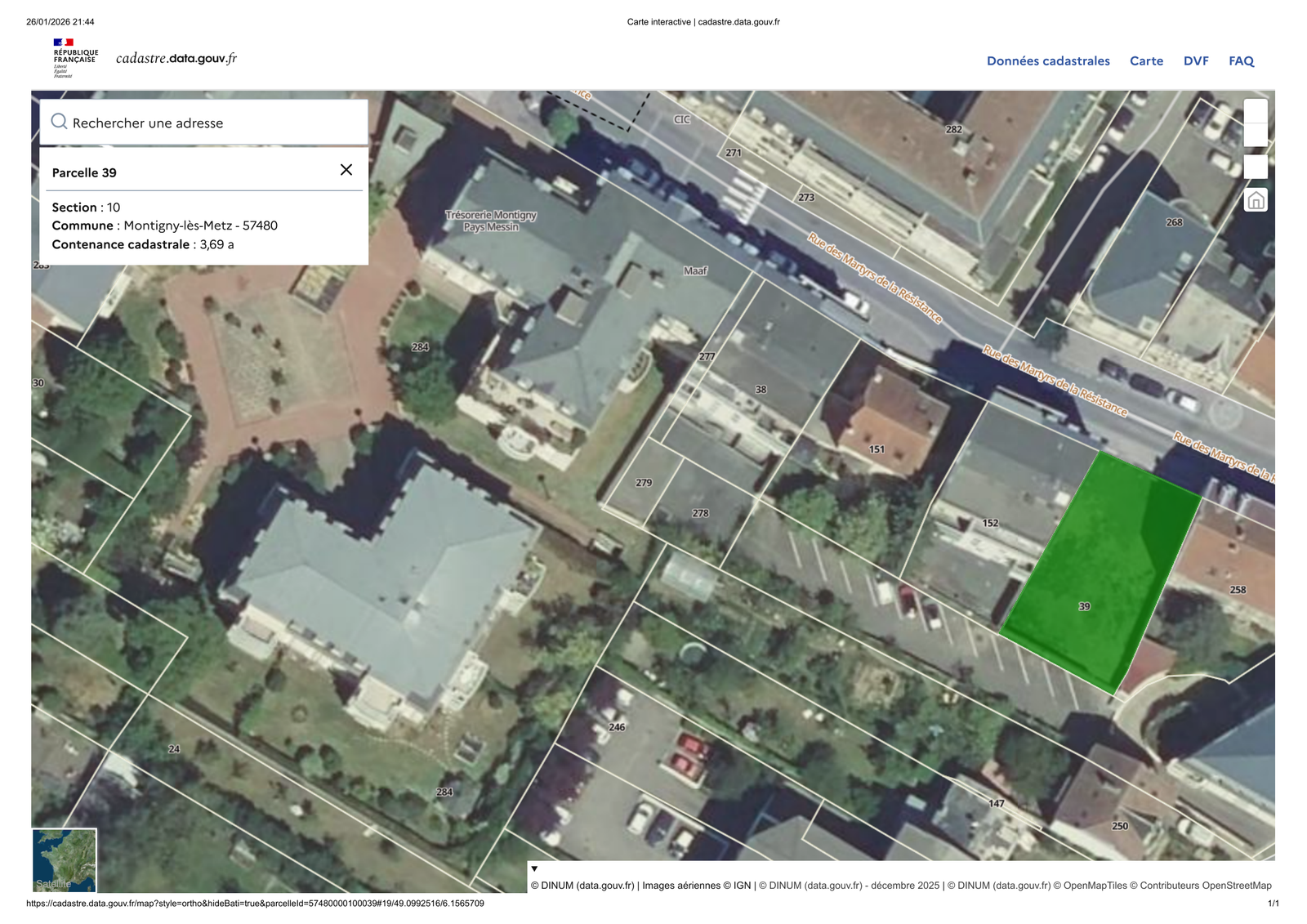

Parcelle 39, vue satellite, cadastre.data.gouv.fr (3,69 a)
1 · Le projet

Les acteurs de l'opération

Maîtrise d'ouvrage et d'œuvre
Maître d'ouvrageOPH de Metz Métropole
Architecte (MOE)Imhotep Architecture SAS
BET StructureICR, Mondelange
BET FluidesIRIS, Monneren
Allotissement14 lots, candidat sur 10 et 11
Entreprise candidateCarrelEst + Sols Souples Lorraine
Réglementation : RT 2012, pas RE 2020 Le permis ayant été déposé avant le 1er janvier 2022, le projet reste sous régime RT 2012. Label visé : NF Habitat HQE RT2012 −10 % (CERQUAL).
Incidence sur mes lots Confort acoustique renforcé : PVC isophoniques ΔLw 17 à 20 dB. Étanchéité à l'air : pénétrations soignées (siphons douche). Produits éco-conçus (Coral Brush fibre Econyl, PVC recyclable).
2 · L'entreprise

SARL CarrelEst et Sols Souples Lorraine

Carte d'identité

Un même opérateur titulaire des deux lots, structuré en deux entités juridiques, pour une offre coordonnée dans le respect de l'allotissement.

15salariés
Effectif
1 gérant · 2 conducteurs · 1 secrétaire · 11 ouvriers
2,1M€ HT
CA 2026
reconstitué sur 27 chantiers/an · 119,6 €/h
380
Dépôt · Augny
ZA Frescaty Sud · à 5,5 km du chantier
7véhicules
Flotte
78 900 €/an HT · IDCC 1597 BTP
Plan de charge ≈ 25 à 27 chantiers/an, 2 à 3 binômes en parallèle. Codes APE 4332C (carrelage) et 4333Z (sols souples).
2 · L'entreprise

L'équipe affectée au chantier

7 intervenants
RôleNomQualificationLot
GérantPatrick THIRIETDirection, encadrement10 + 11
Conducteur de travauxSébastien KLEINRéférent OPH · ETAM IDCC 260910 + 11
CarreleurMickaël SCHMITTN3P1 · 4 ans10
Aide carreleurDamien LEFEVREN1P2 · 2 ans10
Chef d'équipe solsCédric MARTINSN4P1 · 11 ans · habilité Taradouche11
Poseur solsAurélien JACQUOTN3P1 · 5 ans · habilité Taradouche11
Poseur solsRomain BOUVIERN3P1 · 3 ans11
Doctrine d'imputation Lot 10 = un binôme · Lot 11 = un trinôme. Le conducteur KLEIN pilote les deux lots ; son coût est porté en frais généraux (charge de structure). Seuls les fourgons d'équipe et la benne sont imputés au chantier.
3 · La méthode

La chaîne de coûts, du déboursé au prix

Terminologie figée
DS
Déboursé Sec
Main d'œuvre + Matériaux + Matériel
CD
Coût Direct
DS + Frais de Chantier
CP = CR
Coût de Revient
+ Frais Généraux (FoP à charge MOA)
PV
Prix de Vente HT
+ Bénéfice 5 % + Aléas 3 %
K = 1,3948
PVHT = (DS + FC) × K
K = 1 / (1 − 20,30 % FG − 5 % B − 3 % A) = 1 / 0,7170
Pourquoi CR = CP ici Les frais d'opération (honoraires architecte, BET, SPS, contrôle technique, assurance DO) sont à la charge du maître d'ouvrage, pas de l'entreprise. Aucun frais financier distinct → le coût de revient égale le coût de production.
3 · La méthode

Le coefficient K, appliqué au chantier

Le coefficient, chiffré
Élément du prix de vente% du PVMontant chantier
Déboursé sec (MO + matériaux + matériel)60,0 %54 161 €
Frais de chantier11,7 %10 589 €
= Coût direct (CD)71,7 %64 750 €
Frais généraux20,30 %18 333 €
Bénéfice5,00 %4 516 €
Aléas3,00 %2 709 €
= Prix de vente HT100 %90 312 €
K = 1,3948
PV = (DS + FC) × K
K = 1 / (1 − 20,30 % − 5 % − 3 %)
= 1 / 0,7170
Lecture Le bénéfice et les aléas sont des parts du prix de vente, pas du coût : on divise par 0,7170, on ne multiplie pas par 1,083. C'est ce qui distingue un coefficient de vente d'une simple marge sur coût.
3 · La méthode

Le coût horaire main d'œuvre 2026

DSMO par profil
OuvrierProfilDSMO 2026
Mickaël SCHMITTCarreleur N3P131,62 €/h
Damien LEFEVREAide N1P227,54 €/h
Cédric MARTINSChef d'équipe N4P138,10 €/h
Aurélien JACQUOTPoseur N3P131,88 €/h
Romain BOUVIERPoseur N3P131,33 €/h
Moyenne pondérée chantier32,09 €/h
Construit à partir de Grille IDCC 1597 BTP Grand Est 2026 · ancienneté individuelle · charges patronales 63,73 % · coefficient improductif 1,065.
Deux composantes intégrées IPD zone 1 Lorraine 16,60 €/j (accord régional 16/01/2025) + amortissement EPI nominatif (carreleur 0,33 €/h, poseur 0,31 €/h). Pas de double comptage en frais de chantier.
3 · La méthode

Du salaire brut au DSMO · exemple Mickaël

Décomposition d'un coût horaire
Étape de construction du coût horaireRéférence€/h
Salaire horaire brut N3P1Grille IDCC 1597 BTP Grand Est 2026, coef 23015,60
+ Prime d'ancienneté 4 %4 ans × 1 %/an (art 4.4)+0,624
+ IPD zone 1 Lorrainerepas 1,686 + trajet 0,286 + transport 0,400+2,371
+ Prime d'outillagecarreleur, art 8.7+0,140
= Sous-total brut + indemnités18,74
+ Charges patronales 63,73 %URSSAF + CIBTP + PRO BTP, sur brut + parts soumises+10,649
= Coût horaire employeur29,385
× Coefficient improductif 1,065pondération jours payés / jours productifs31,29
+ Amortissement EPI nominatif523 €/an ÷ 1 596 h productives+0,33
= DSMO 2026 Mickaël SCHMITT31,62 €/h
Deux choix de méthode assumés L'IPD (16,60 €/j) et l'amortissement des EPI (attachés à la personne, pas au chantier) sont logés dans le taux horaire, donc aucun des deux n'est recompté en frais de chantier : pas de double comptage. Les cinq ouvriers suivent le même calcul ; seuls le brut, l'ancienneté et l'EPI de métier changent.
4 · Question b

Les frais de chantier

Ligne de partage FC / FG

La doctrine retenue est nette : l'humain et le matériel de structure en frais généraux ; le fourgon d'équipe et l'installation consommés sur le chantier en frais de chantier.

FCImputé au chantier
Installations et logistique (7 postes)4 062 €
Fourgons d'équipe V4 / V5 + benne V76 527 €
Total frais de chantier b10 589 €
FGCharge de structure
Conducteur KLEIN + gérant THIRIETstructure
Véhicules V1 / V2 / V3 / V6structure
Dépôt Augny 380 m²31 920 €/an
FG entreprise20,30 % CA
Détail du partage chantier Lot 10 : 4 627 € · Lot 11 : 5 962 €. Les fourgons V4/V5 imputés au prorata d'utilisation (60 j chantier / 228 j productifs). La quote-part au compte prorata du marché (1 à 2 % du PV) s'y ajoute.
4 · Question b

Les frais généraux, 18 postes détaillés

Détail poste par poste
Poste€ HT/an% CA
1 · Salaires bureau (gérant, conducteur, secrétaire)201 1509,58
2 · Local Augny 380 m²31 9201,52
3 · Assurances (décennale, RC, MRP)60 5002,88
4 · Flotte véhicules de structure50 0002,38
5 · Expert-comptable + juridique16 5000,79
6 · Télécommunications6 1800,29
7 · Informatique + logiciels métier7 3000,35
8 · Frais bancaires1 5000,07
9 · Cotisations pro (FFB, OPPBTP, CMA)4 7370,23
Poste€ HT/an% CA
10 · Formation continue + habilitations6 4080,31
11 · Visites médicales SST1 3500,06
12 · Outillage portatif (part structure)14 0000,67
13 · Documentation technique (DTU, normes)2 0000,10
14 · Publicité et communication4 2200,20
15 · Habillement de base ouvriers2 4200,12
16 · Fiscalité locale (CFE)3 5000,17
17 · Provisions pour impayés10 5000,50
18 · Fournitures de bureau2 2000,10
TOTAL frais généraux426 38520,30
Pourquoi 20,30 % se défend Les 18 postes somment exactement à 426 385 €. Rapporté au CA de 2,1 M€, le taux de 20,30 % tombe dans la fourchette FFB second œuvre (15 à 25 %). Le poste dominant, les salaires de structure (47 % des FG), traduit le choix d'imputer le gérant et le conducteur à 100 % en frais généraux plutôt que sur le chantier.
4 · Question b

D'où vient le chiffre d'affaires de 2,1 M€

Reconstitution bottom-up
Typologie de chantierNbCA moyenCA cumulé
OPH / bailleur social (lots 10 + 11)972 000 €648 000 €
Promoteur privé, logements neufs7122 000 €854 000 €
Tertiaire (EHPAD, écoles, bureaux)592 000 €460 000 €
Rénovation marché privé623 000 €138 000 €
Plan de charge 2026272 100 000 €
119,6 €/h
CA par heure productive
11 ouvriers × 1 596 h = 17 556 h/an
cible sectorielle FFB 90 à 120 €/h
Cohérence d'ensemble Ce CA se redécompose en DS 66,3 % + FC 8,3 % + FG 20,3 % + B 5 % + A 3 %, soit exactement le même K = 1,3948 que sur le chantier. Le modèle d'entreprise et le chantier parlent le même langage.
5 · Question c

Trois sous-détails de prix représentatifs

Du DS au PV
61,96€/m²
SDP 1 · Faïence cuisine
Mural lot 10 · Rako 20×20 mate · PV 86,42 €/m²
25,34€/m²
SDP 2 · PVC Transit 2S3
Sol souple lot 11 · PV 35,34 €/m²
1 912€/cab
SDP 3 · Système Taradouche
Sol + mur lot 11 · PV 2 666 €/cabine

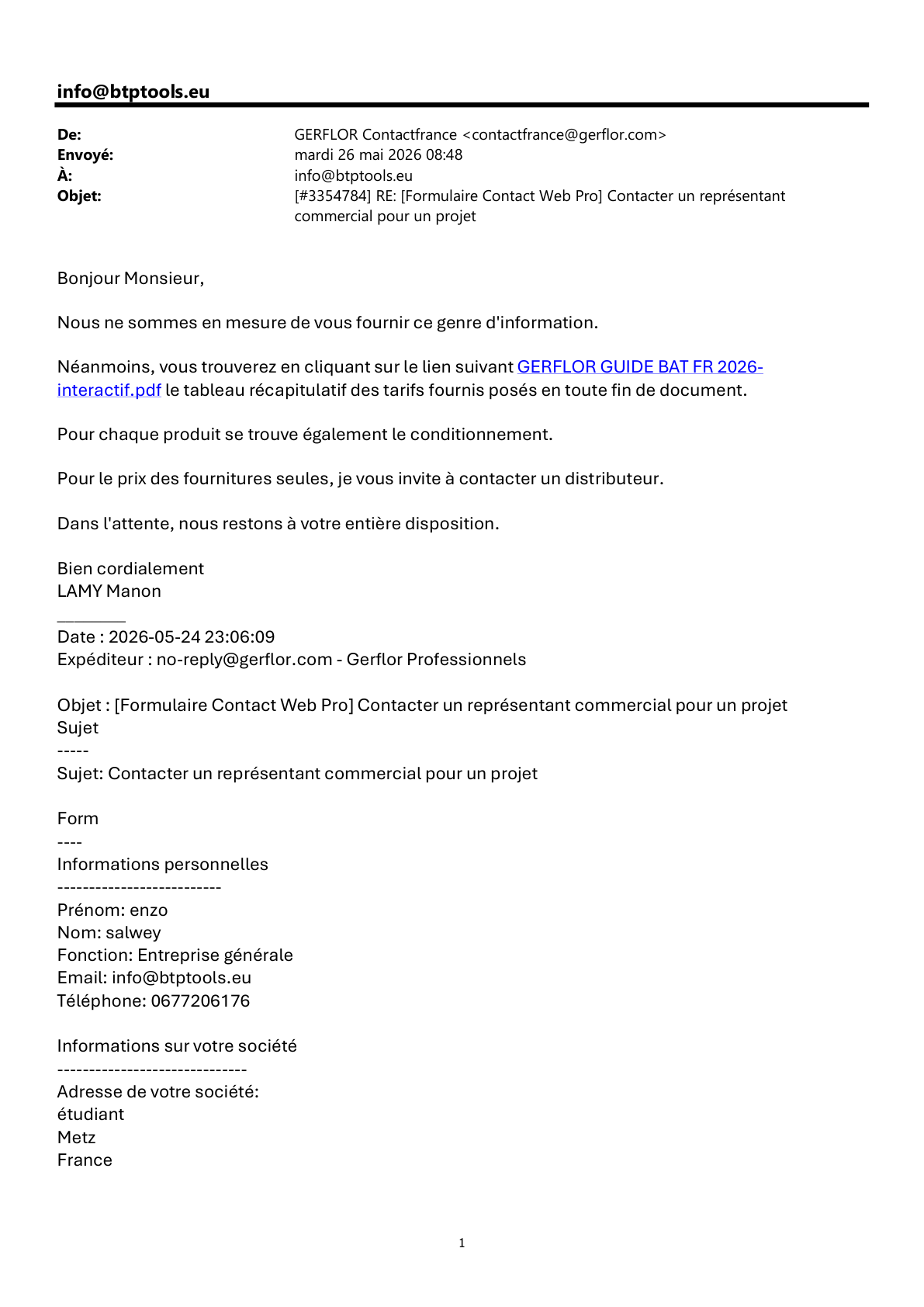

Méthode DSMAT, pas d'invention de prix Gerflor refusant de chiffrer la fourniture seule, la part matière est extraite du prix fourni-posé du Guide BAT 2026 : DSMAT = prix médian × (1 − marge installateur 20 %) − notre main d'œuvre recalculée. C'est la décomposition d'un prix fabricant public, retenue comme PU matière.

Cumul des trois sous-détails : DS 31 892 €PV 44 482 € HT (PV sur déboursé sec ; la quote-part de frais de chantier est intégrée au stade du bordereau DPGF)

5 · Question c

SDP 1 · Faïence cuisine 20×20 (poste 10.1.1)

Lecture d'un déboursé
ComposanteDétailQtéPUMontant HT
Main d'œuvreBinôme Mickaël + Damien · 29,58 €/h0,95 h29,58 €/h28,10 €
Matériau revêtementFaïence Rako WAA1N104 · chute 10 %1,10 m²19,80 €/m²21,78 €
Matériau CegecolColle en pâte Carropate LH33,15 kg3,06 €/kg9,64 €
Matériau CegecolJoint Carrojoint Premium0,52 kg4,69 €/kg2,44 €
= Déboursé Sec unitaire (perte comprise)61,96 €/m²
PV sur déboursé sec seul (× K 1,3948)86,42 €/m²
Du sous-détail au bordereau Ce PV de 86,42 €/m² applique K au déboursé sec seul (lecture du coefficient). Au bordereau (DPGF), la quote-part de frais de chantier est ajoutée : 132,83 €/m². Soit, sur les 34,67 m² du poste, DS 2 148 € et PV 4 605 € HT. Faïence sourcée par mail ferme (Y. Laisne, 29/05/2026, MEQUISA Espace Aubade Metz).
6 · Question d

Le métré recontrôlé avant de chiffrer

Quantités vérifiées contre la DPGF

Je n'ai pas repris les quantités du marché telles quelles : je les ai recalculées, sur plans pour le lot 10, sur modèle Revit pour le lot 11, puis croisées avec la DPGF.

CodePosteUMon métréDPGFÉcart
10.1.1Faïence cuisines 20x2035,3434,67+1,9 %
10.1.2Faïence locaux 20x4037,5237,520,0 %
10.2.1Carrelage parties communes19,7819,780,0 %
10.2.2Plinthes parties communesml22,8322,19+2,9 %
10.2.3Carrelage locaux annexes16,7216,720,0 %
10.2.4Plinthes à gorge locauxml25,8625,860,0 %
10.2.5.1Tapis de propreté hallu110,0 %
11.1.1Ragréage P4 parties communes58,1358,130,0 %
11.1.2PVC parties communes58,1358,130,0 %
11.2.1Ragréage P3 logements476,27474,91+0,3 %
11.2.2PVC logements420,82419,36+0,3 %
11.3.1Forme de pente + siphonu10100,0 %
11.3.2PVC sol salles de bains55,4555,55−0,2 %
11.3.3Revêtement mural Taradouche261,14261,30−0,1 %
Écart maximum +2,9 %, sous le seuil de 3 % Le marché étant forfaitaire, je conserve les quantités de la DPGF pour le bordereau. L'écart résiduel est absorbé par les taux de perte déjà intégrés dans chaque prix (faïence et carrelage +10 %, PVC +5 %). Le métré ne sert donc pas à modifier le prix, mais à sécuriser que la DPGF est juste avant de s'engager au forfait.
6 · Question d

La DPGF chiffrée · 14 postes

Bordereau de prix

Pour chaque poste, PV = (déboursé sec + frais de chantier répartis au prorata) × 1,3948. Le coefficient K = 1,3948 couvre les frais généraux (20,30 %), le bénéfice (5 %) et les aléas (3 %) ; la quote-part de frais de chantier étant ajoutée en amont, le rapport PV/DS dépasse 1,3948. Extrait de 8 postes représentatifs (le total porte sur les 14). Prix par unité (m², ml, u, cabine).

Code Désignation du poste Unité Déboursé sec
€ HT / unité
Prix de vente
€ HT / unité
10.1.1Faïence cuisine 20×20 Rako61,96132,83
10.1.2Faïence locaux 20×40 Rako67,41144,52
10.2.1Carrelage 60×60 Florim Industrial68,17146,15
10.2.3Carrelage 20×20 R11 Casalgrande68,98147,88
10.2.5.1Tapis Forbo Coral Brushu215,48461,96
11.2.2PVC Transit 2S3 logements25,3439,97
11.3.2Sol SdB Taralay Ultra Plus SD48,3876,31
11.3.3Système Taradouche completcabine1 911,683 015,45
90 312 €
PV total du chantier (HT)
soit 108 374 € TTC
Réparti par lot Lot 10 : DS 8 616 € → PV 18 471 € · Lot 11 : DS 45 545 € → PV 71 841 €. Coefficient effectif (PV/DS, FC inclus) : lot 10 = 2,14 · lot 11 = 1,58.
6 · Question d

Le cadre officiel rempli

CDPGF marché
CDPGF lot 10

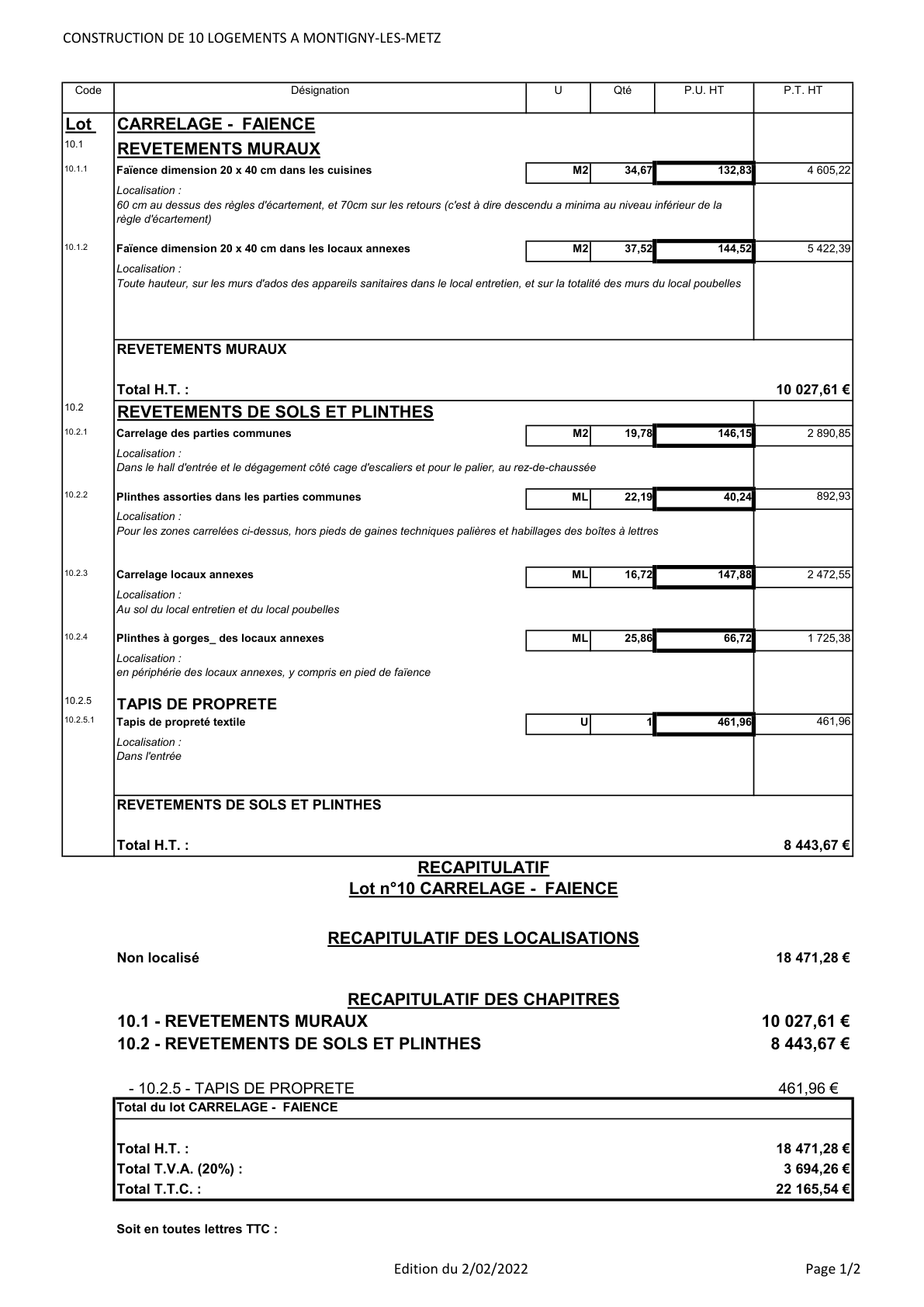

CDPGF rempli · Lot 10 Carrelage Faïence : 18 471 € HT (22 166 € TTC) · clic = PDF complet
CDPGF lot 11

CDPGF rempli · Lot 11 Sols souples : 71 841 € HT (86 209 € TTC) · clic = PDF complet
7 · Question e

L'organisation et la mise en œuvre

Mémoire technique
  • Sens d'exécution du haut vers le bas (R+5 → R+1), logement témoin validé en premier
  • Substituts sourcés : Florim Industrial Sage (Atlas arrêté), Casalgrande (Vitra), Cegecol (Mapei)
  • Système douche Taradouche sous Avis Technique CSTB 12/12-1629_V6 (valide → 2028)
  • Métrés croisés plan / Revit / DPGF, tous les écarts sous 3 %
Carnet Taradouche

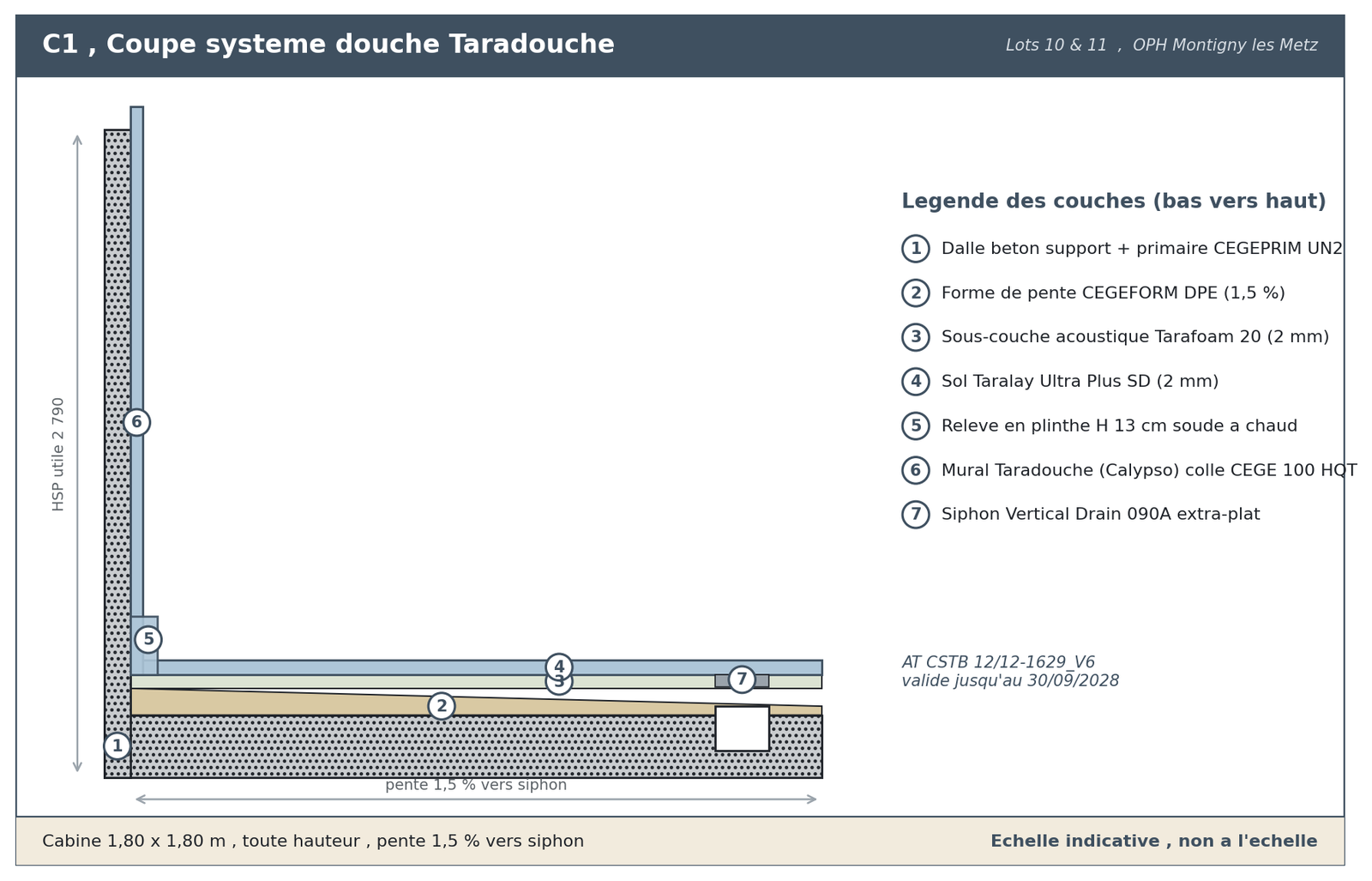

Carnet de détail C1 · Système de douche Taradouche
7 · Question e

Les carnets de détails

Conception sur AutoCAD

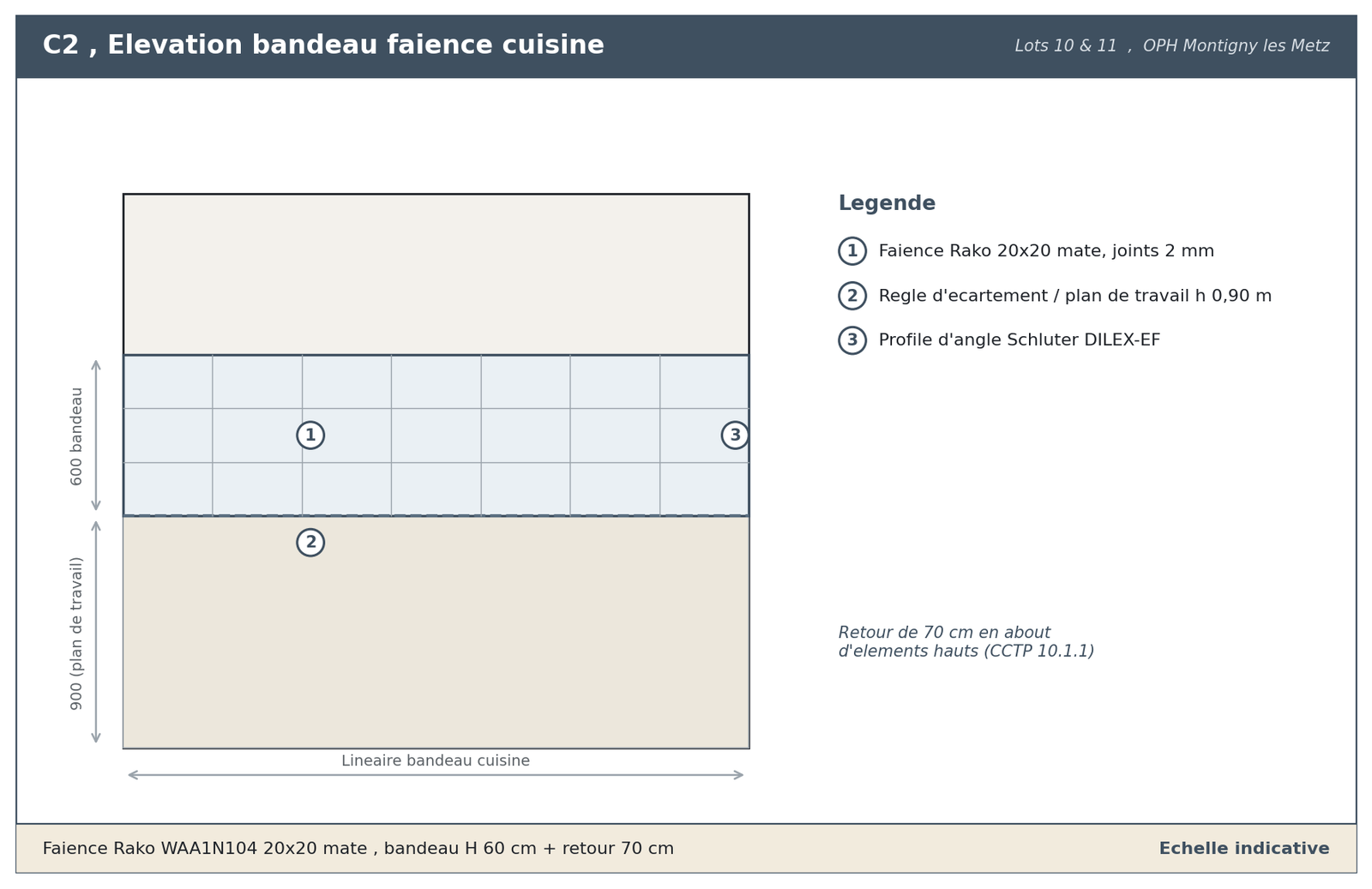

C2 · Faïence cuisine

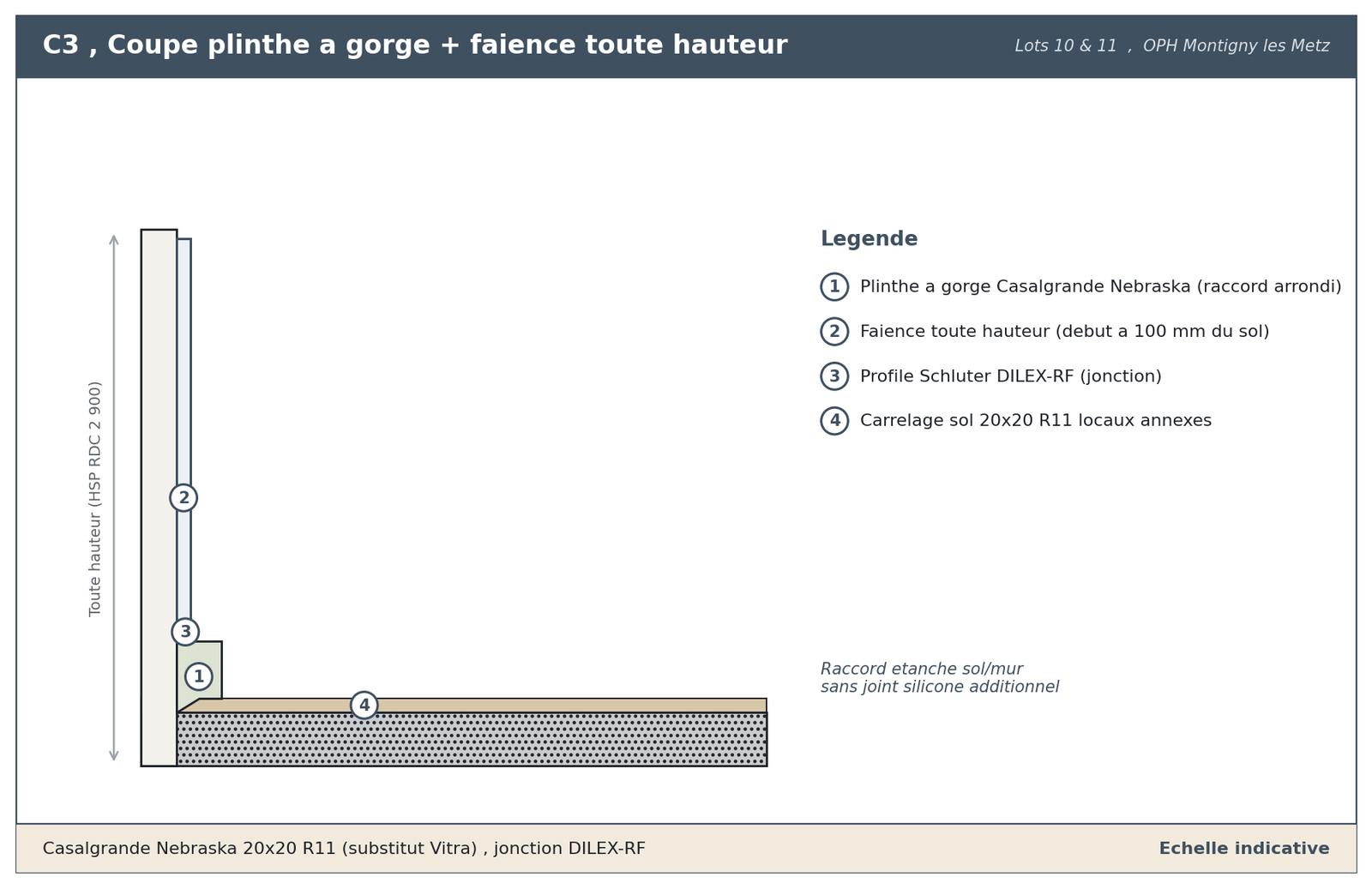

C3 · Plinthe à gorge

C4 · Tapis Coral Brush

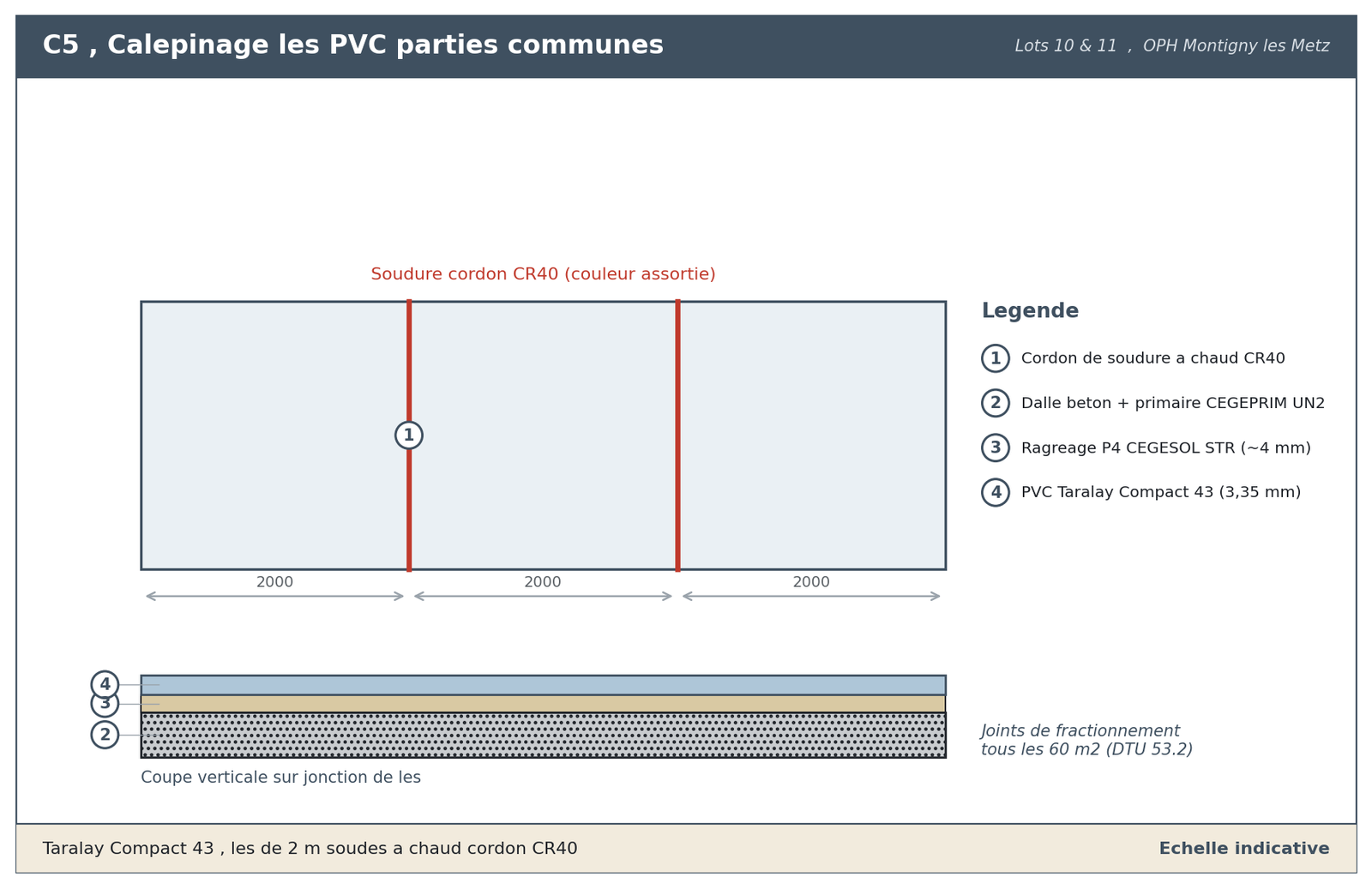

C5 · PVC parties communes
Cinq carnets exécutés Chaque ouvrage sensible est documenté par un détail coté : raccord d'étanchéité douche, calepinage cuisine, profil de plinthe à gorge, bordure de tapis encastré, jonction PVC en partie commune.
7 · Question e

Le calepinage des revêtements

Conception AutoCAD

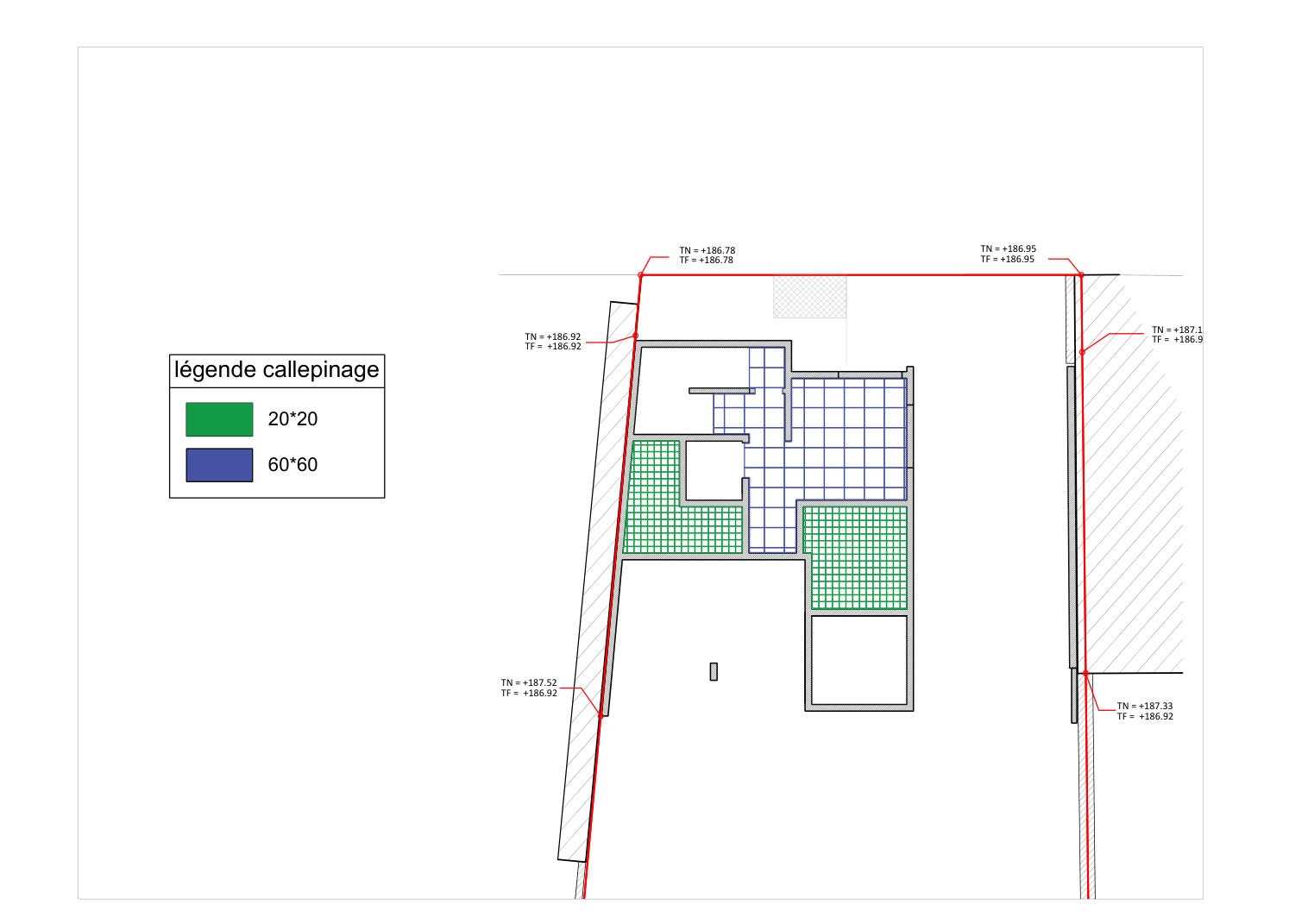

Calepinage RDC carrelage
RDC · Carrelage lot 10 : 60×60 hall et dégagement, 20×20 locaux annexes, niveaux NGF · clic = plan AutoCAD
Calepinage étages sols souples

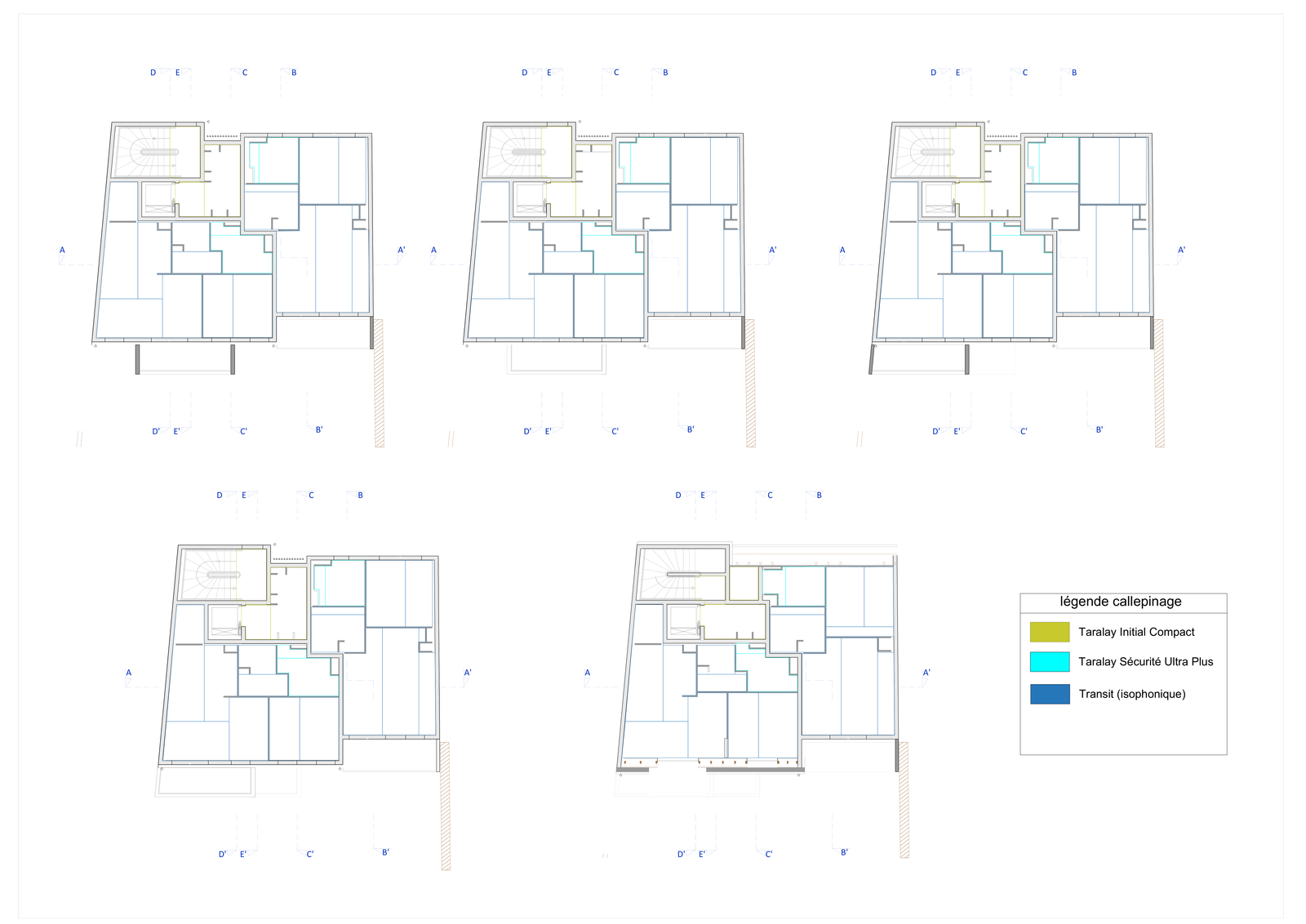

R+1 à R+5 · Sols souples lot 11 : Transit isophonique logements, Taralay Sécurité SdB, Taralay Compact paliers · clic = plan AutoCAD
Pourquoi calepiner sur AutoCAD Les plans DWG du DCE ont servi de fond pour tracer chaque carreau et chaque lé : point de départ, axe de pose, sens des coupes en périphérie. Le calepinage fige l'implantation avant la pose et lève les ambiguïtés du CCTP.
Lien direct avec le chiffrage Le tracé donne les coupes réelles et donc le taux de perte juste (carrelage +10 %, 20×40 +8 %, PVC +5 %) repris dans les sous-détails de prix, plutôt qu'un forfait approximatif.
7 · Question f

La démarche de prévention, chiffrée

Sécurité et économie
11 905€ HT
Enveloppe globale
≈ 198 € / jour ouvré
5 291
En frais de chantier
EPC, locations, info sécurité
4 453
En frais généraux
formations, médecine du travail
2 161
EPI dans le DSMO
amortis en €/h par profil
Argument économique Taux AT/MP 6,24 % sur les finitions · rendement prévention OPPBTP 2,2 à 3,1 · choix de la campagne CARTO Silice gratuite (économie 800 à 1 500 €).
Logique de répartition Les EPI étant attachés à la personne, ils sont amortis dans le coût horaire (0,33 €/h carreleur). C'est la répartition comptable qui change, pas le coût total.
8 · Question g

Le planning · 12 semaines, 4 phases

Gantt 60 jours ouvrés
Phase 1 · S1 à S2
Préparation
Installation + logement témoin complet (lots 10 et 11)JAL.01 · Réception témoin
Phase 2 · S3 à S6
Lot 10 + SdB
Faïence et carrelage + ragréage logements + système doucheJAL.02 · Réception lot 10
Phase 3 · S7 à S9
PVC logements
Transit 2S3, du haut vers le bas (R+5 → R+1)JAL.03 · Réception logements
Phase 4 · S10 à S12
Communs + DOE
PVC parties communes + finitions + dossier ouvragesJAL.04 · Réception finale
Pose nette vs opération 595 h de pose (lot 10 : 117 h · lot 11 : 478 h), soit ≈ 52 % du planning. Le solde absorbe séchage des ragréages, validation du témoin et interfaces avec les autres lots.
8 · Question g

Le diagramme de Gantt

Chemin critique et charge
Annexe · Sourcing

Les preuves d'échanges fournisseurs

Devis et mails authentiques

Rako · faïence 20×20

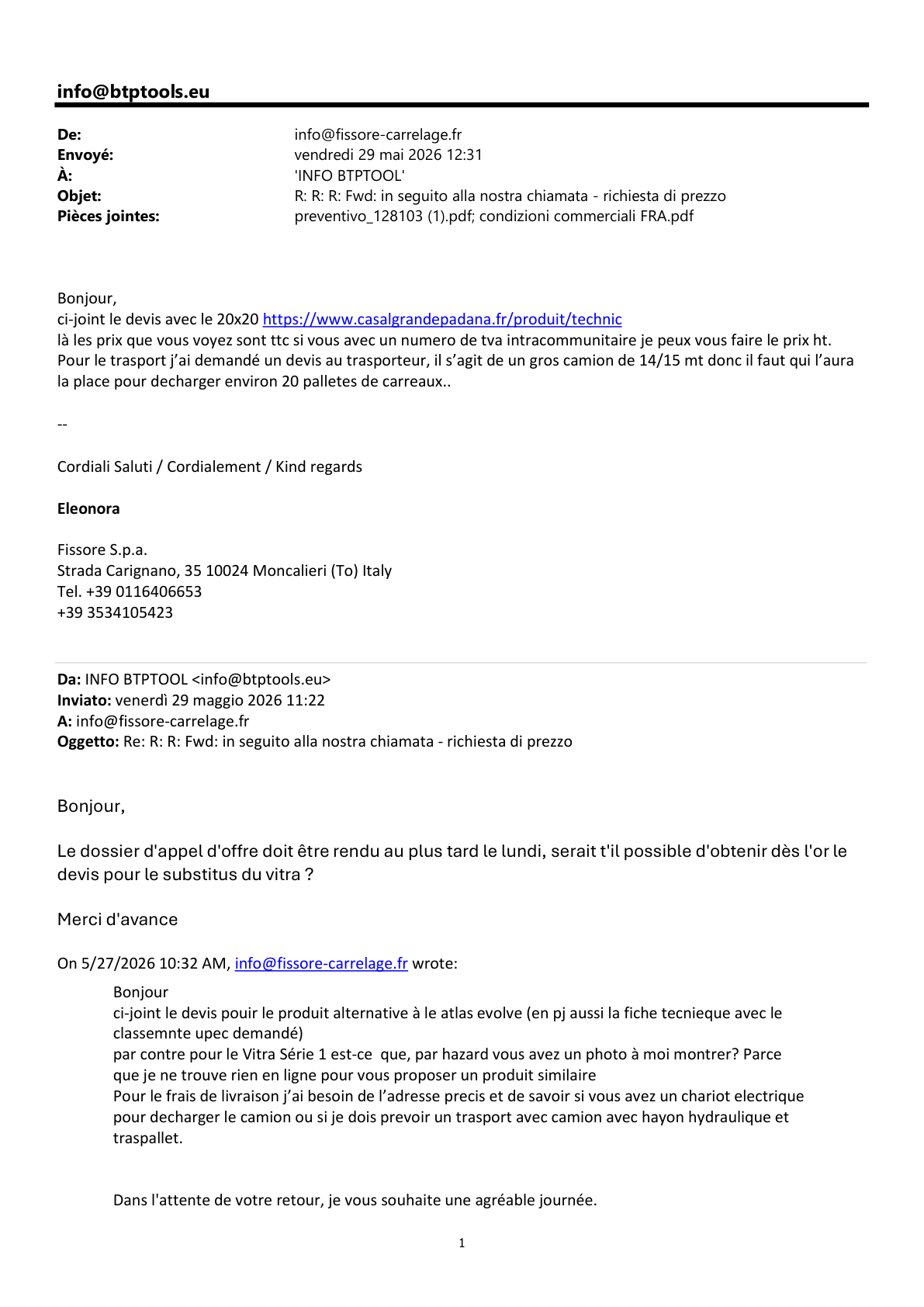

Fissore / Florim · échanges

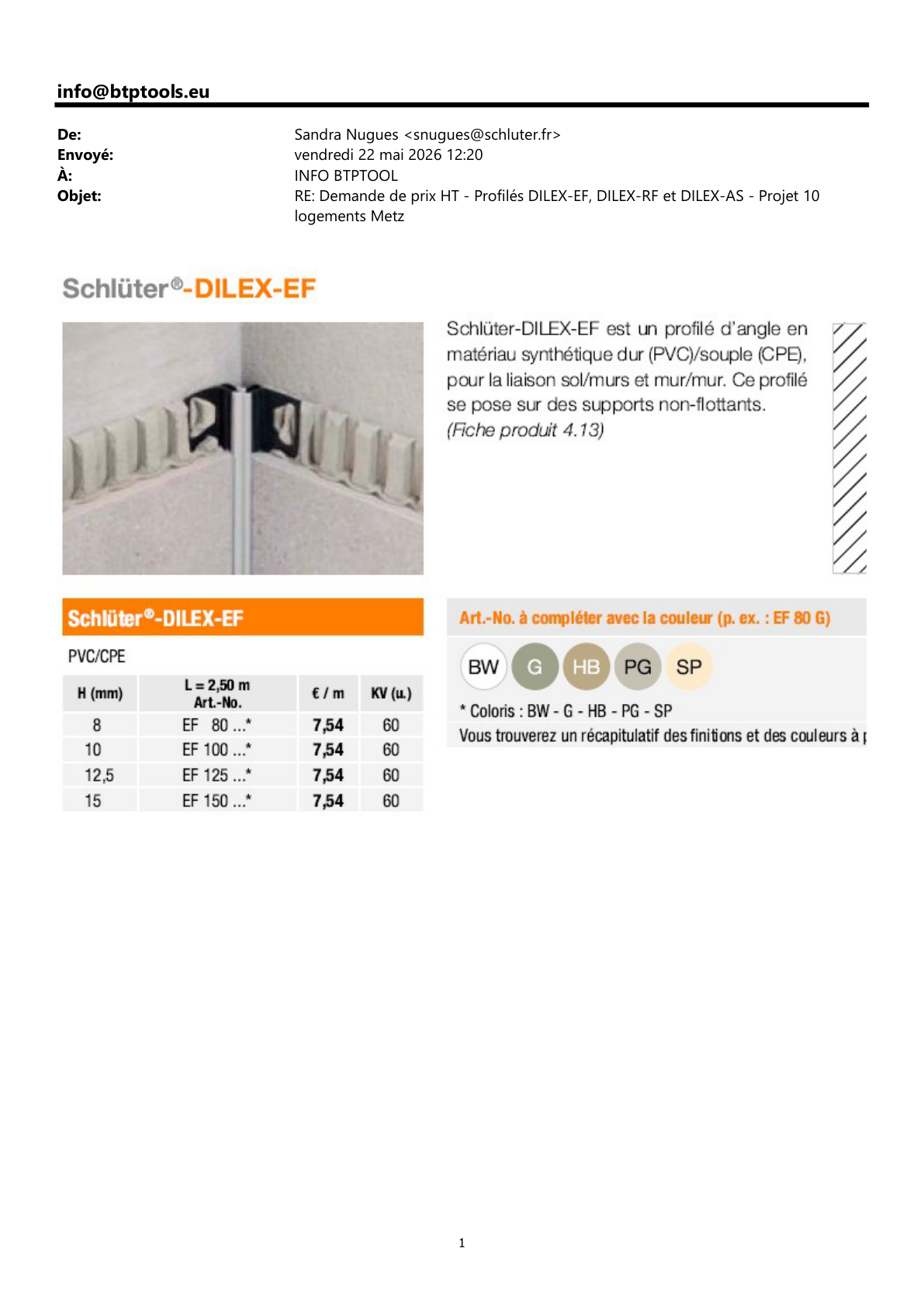

Schluter · profilés

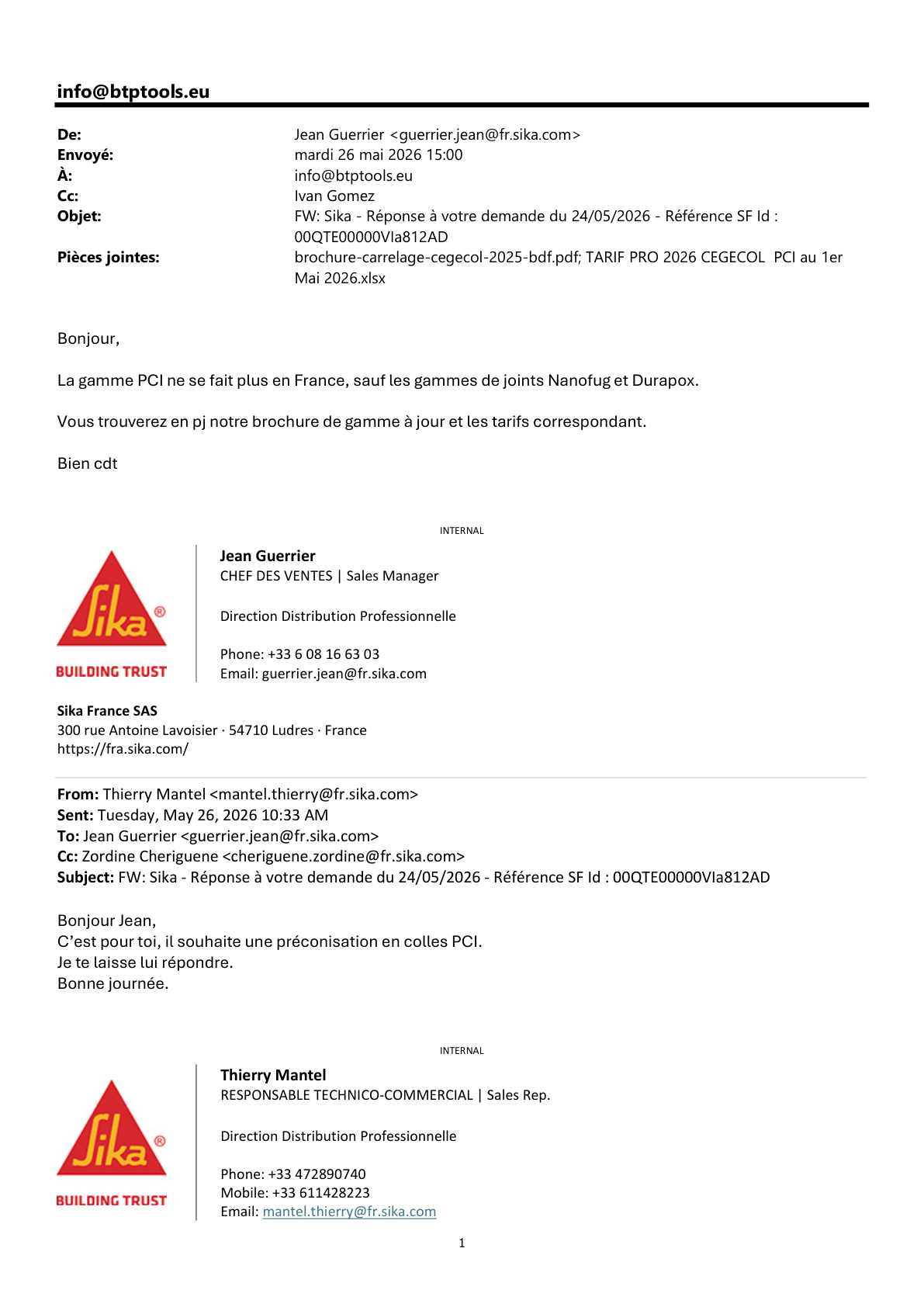

Sika / Cegecol · colles
Gerflor · réponse

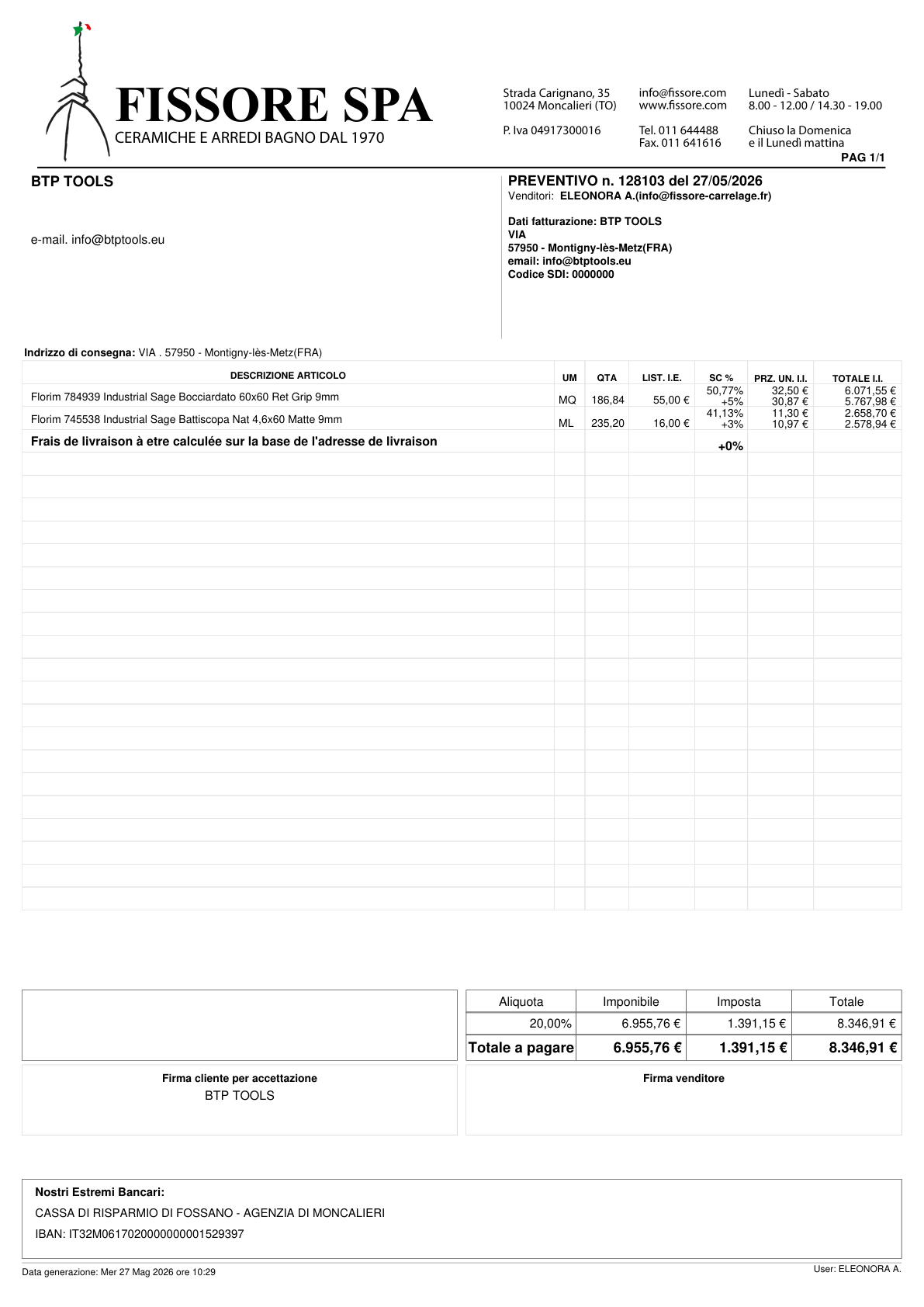

Devis ferme Fissore 128103
Règle de chiffrage inviolable Aucun prix fournisseur n'est inventé. Chaque PU est sourcé par un devis ou un tarif ferme daté, ou la matière est extraite d'un prix fabricant public, jamais une estimation au doigt mouillé.
Pour conclure

Un prix de vente justifié au centime près

  • Une méthode rigoureuse : du déboursé sec réel jusqu'au PV, sans rupture dans la chaîne
  • Des prix sourcés : devis fermes, tarifs pro, Avis Techniques CSTB à l'appui
  • Une organisation maîtrisée : 12 semaines, 4 phases, jalons de réception
90 312 €
Prix de vente chantier HT
108 374 € TTC · K moyen 1,67
Merci.
Enzo Salwey · BTS MEC 2026
Lots 10 et 11 · OPH Metz Métropole
100 %
Molette ou double-clic pour zoomer · glisser pour déplacer · « Cibler » trace une zone · « Loupe » grossit au survol
